動態與觀點
# 前 言 #
建設工程工期是指工程項目從正式破土動工、按設計文件規定全部建成到竣工驗收交付使用所用的全部時間,包括建筑、安裝、試車、驗收、交付使用等所需要的時間,但不包括施工準備時間。實踐中常見的工期約定方式主要有兩種:一是僅約定工程日期總天數;二是分別約定開工日和竣工日,自開工日至竣工日的期間就為工程日期。
工期與工程價款一樣,也是建設工程施工合同的主要條款和必備條款。承包人在向發包人主張工程款的同時,經常還主張停工、窩工損失;而發包人往往以承包人逾期竣工為由向承包人主張賠償損失。因此工期糾紛也是建設工程施工合同糾紛中的主要類型。
本文旨在對2014年5月1日起至2019年5月1日期間,由最高人民法院、山東省高級人民法院審結的建設工程合同糾紛案件中涉及工期問題的判例進行梳理,總結裁判文書中對建設工程的工期的相關焦點問題以及裁判規則。
第一部分 檢索概況
案例來源:Alpha數據庫
檢索日期:2019年7月22日
裁判年份:2014年6月1日至2019年5月31日
限定法院:最高人民法院、山東省高級人民法院
檢索案由:建設工程合同糾紛
關鍵詞:工期
第二部分 檢索結果

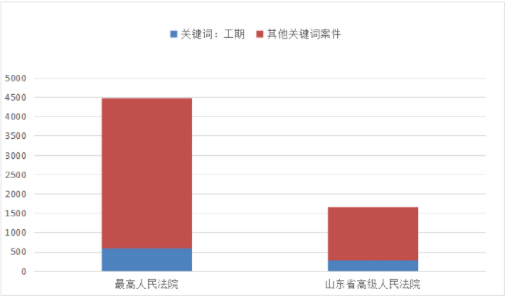

自2014年6月1日起至2019年5月31日,最高人民法院受理建設工程合同糾紛案件4472篇,山東省高級人民法院受理建設工程合同糾紛案件1661篇。其中涉及工期的案件,最高人民法院為592篇,山東省高院為273篇。涉及工期的案件占比13.92%。
第三部分 數據分析
一、按年份分析

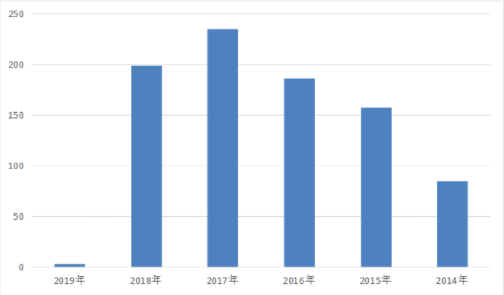

2019(3)、2018(199)、2017(235)、2016(186)、2015(157)、2014(85)
二、按審理程序分析

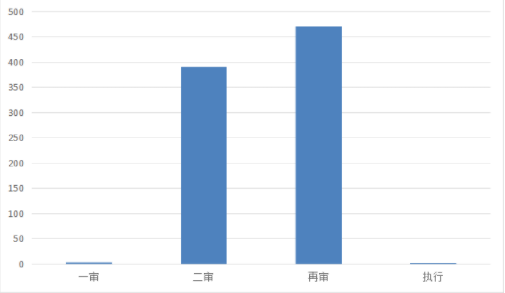

一審(3)、二審(390)、再審(471)、執行(1)
三、按標的額分析

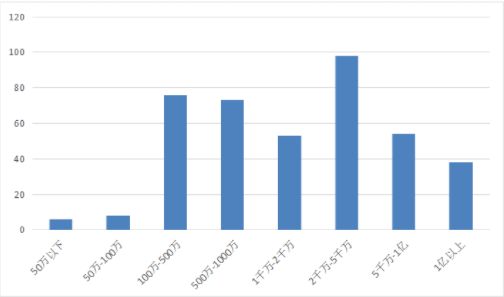

50萬元以下(6)
50萬元至100萬元(8)
100萬元至500萬元(76)
500萬元至1000萬元(73)
1千萬元至2千萬元(53)
2千萬元至5千萬元(98)
5千萬元至1億元(54)
1億元以上(38)
第四部分 焦點問題分析
一、開工日期的認定
1. 開工日期應當以發包人或者監理人發出的開工通知載明的開工日期為準。
【案例】山東大學齊魯醫院與陜西藝林實業有限責任公司建設工程施工合同糾紛二審民事判決書
【審理法院】山東省高級人民法院
【案號】(2016)魯民終97號
山東省高院認為:藝林公司于2008年6月24日向監理單位提交了開工報告,但齊魯醫院并未向藝林公司下達開工通知書,故涉案工程的具體開工時間無法確定。在這種情況下,齊魯醫院主張藝林公司存在延誤工期的情形證據不足,本院不予支持。
2. 以施工合同約定的時間為開工日期。
【案例】泰安魯邦房地產開發有限公司寧陽分公司與吉林吉化華強建設有限責任公司建設工程施工合同糾紛再審民事判決書
【審理法院】山東省高級人民法院
【案號】(2015)魯民提字第355號
山東省高院認為:關于涉案工程逾期交工的時間如何確定的問題。雙方在訴訟中提交了內容不同的《建設施工合同》,吉林華強公司提供的合同無開、竣工日期,其主張“據張建東反映,因工地不具備開工條件,實際開工日期是2007年12月15日”,但并未提供相應證據予以證實。魯邦寧陽分公司提供的合同系雙方當事人簽訂,吉林華強公司對合同上雙方簽章無異議,該合同上有明確記載開工日期為2007年11月28日,竣工日期為2008年6月24日,合同工期210天。吉林華強公司提供的合同也有雙方的簽章,該合同開竣工日期、合同工期處均為空白,其主張雙方合同未約定工期及開、竣工時間。本院認為,建設施工合同的合同工期,開、竣工時間為合同的必要要件,若雙方約定對上述條款不約定,按雙方約定習慣也應將開竣工日期、合同工期三處空白處標明與其他未填寫內容項一致(在空白處劃斜線),張建東一審?fù)彆r(shí)承認施工隊伍進場時間為2007年11月28日以后,故綜合以上證據,原審根據魯邦寧陽分公司提供的合同認定開竣工日期,符合本案實際,本院予以確認。
3. 以《單位(子單位)工程質量竣工驗收記錄》記載的開工日期為準。
【案例】濰坊昌大建設集團有限公司與濰坊興霖置業有限公司建設工程施工合同糾紛二審民事判決書
【審理法院】山東省高級人民法院
【案號】(2014)魯民一終字第381號
山東省高院認為:關于涉案工程實際竣工日期應如何確認的問題。在本案中,昌大公司與興霖公司提交的《單位(子單位)工程質量竣工驗收記錄》、《竣工驗收備案表》及《工程竣工標志牌》上載明的工程竣工時間均不一致,昌大公司主張應以涉案工程《工程竣工標志牌》上載明的竣工時間為實際竣工日期,興霖公司則主張應以《竣工驗收備案表》載明的竣工時間為涉案工程的實際竣工日期,因在建筑物上設立工程竣工標志牌是建筑質量管理部門對工程基本情況面向社會不特定主體所作的公示,以利于社會對工程建設各責任主體的監督,增強工程建設各責任主體的質量意識,而竣工驗收備案表系建筑質量管理部門為便于組織涉案房產的綜合驗收而要求建設單位提交的證明文件,用以證明單體建筑工程質量合格,故《竣工驗收備案表》和《工程竣工標志牌》載明的竣工時間均不是雙方當事人針對工程實際竣工日期作出的特別約定,而《單位(子單位)工程質量竣工驗收記錄》系建設單位、施工單位、監理單位、設計單位共同對涉案工程驗收后對工程質量已經符合竣工條件作出的確認,尤其興霖公司作為建設單位,昌大公司作為施工單位,雙方是建設工程施工合同的當事人,是合同權利義務的享有者和承擔者,上述竣工驗收記錄中載明昌大公司與興霖公司一致認可建設工程竣工驗收合格,應以雙方共同簽署意見的日期為涉案工程開工和竣工驗收合格的日期。
4. 以取得施工許可證的日期為開工日期。
【案例】天津市津南區八里臺鎮大孫莊村村民委員會與福建省永泰建筑工程公司建設工程施工合同糾紛申請?jiān)賹徝袷虏枚〞?br/>【審理法院】最高人民法院
【案號】(2015)民申字第201號
最高人民法院認為:關于開工日期的確定。本案合同約定開工日期為2010年11月3日,永泰公司主張以《工程開工報審表》及《開工報告》載明的2011年3月18日作為開工日期。結合本案的相關情況來看,永泰公司于2010年12月3日即將打樁施工機械進入現場;2010年12月22日村委會取得了限期施工許可證,具備了開工條件,2011年1月14日永泰公司已經開始打樁,一審、二審法院結合上述情況認為以2010年12月22日作為開工日期為宜,并無不當。
5. 在《建設工程施工合同》《開工報告》《施工許可證》中載明的開工日期不一致的情況下,以《開工報告》中開工日期為準。
【案例】青海方升建筑安裝工程有限責任公司與青海隆豪置業有限公司建設工程施工合同糾紛二審民事判決書
【審理法院】最高人民法院
【案號】(2014)民一終字第69號
最高院認為:方升公司與隆豪公司簽訂的《建設工程施工合同》約定的工期為2011年5月8日,竣工日期為2012年6月30日;由方升公司呈送并經監理單位確認的《開工報告》中載明的計劃開工日期為2011年5月15日,竣工日期為2012年10月1日;由隆豪公司申報辦理的經青海省共和縣住房和城鄉建設局頒發的《建筑工程施工許可證》中載明的開工日期為2011年6月20日,竣工日期為2012年12月31日。上述三份文本中記載的開工與竣工日期均不相同的情形下,應當以監理單位確認的《開工報告》中載明的2011年5月15日作為本案工程開工日期。
律師評析:
《建設工程司法解釋二》第五條規定了在當事人對建設工程開工日期有爭議的情形下,開工日期的具體認定規則為:“(一)開工日期為發包人或者監理人發出的開工通知載明的開工日期;開工通知發出后,尚不具備開工條件的,以開工條件具備的時間為開工日期;因承包人原因?qū)е麻_工時間推遲的,以開工通知載明的時間為開工日期。(二)承包人經發包人同意已經實際進場施工的,以實際進場施工時間為開工日期。(三)發包人或者監理人未發出開工通知,亦無相關證據證明實際開工日期的,應當綜合考慮開工報告、合同、施工許可證、竣工驗收報告或者竣工驗收備案表等載明的時間,并結合是否具備開工條件的事實,認定開工日期?!?br/>根據最高院的觀點,開工條件成就是承包人進場開始正常施工的前提條件。若開工條件未成就,承包人不能進場施工或只能進行一些前期的輔助工作,不可能開展大規模施工行為,自然就不能開始計算工期。依據《建設工程司法解釋二》的上述規定可以看出,開工通知是開工日期最直接的證明。在欠缺開工通知的情況下其他證據的證明效力:開工報告>施工許可證>竣工驗收報告、竣工備案表。若既無開工通知也無其他相關證能證明實際開工日期的,以施工合同約定的開工時間為開工日期。
二、竣工日期的認定
1. 《單位(子單位)工程質量竣工驗收記錄》《竣工驗收備案表》及《工程竣工標志牌》上載明的工程竣工時間均不一致時,以《單位(子單位)工程質量竣工驗收記錄》載明的竣工日期為準。
【案例】濰坊昌大建設集團有限公司與濰坊興霖置業有限公司建設工程施工合同糾紛二審民事判決書
【審理法院】山東省高級人民法院
【案號】(2014)魯民一終字第381號
山東省高院認為:關于涉案工程實際竣工日期應如何確認的問題。在本案中,昌大公司與興霖公司提交的《單位(子單位)工程質量竣工驗收記錄》《竣工驗收備案表》及《工程竣工標志牌》上載明的工程竣工時間均不一致,昌大公司主張應以涉案工程《工程竣工標志牌》上載明的竣工時間為實際竣工日期,興霖公司則主張應以《竣工驗收備案表》載明的竣工時間為涉案工程的實際竣工日期,因在建筑物上設立工程竣工標志牌是建筑質量管理部門對工程基本情況面向社會不特定主體所作的公示,以利于社會對工程建設各責任主體的監督,增強工程建設各責任主體的質量意識,而竣工驗收備案表系建筑質量管理部門為便于組織涉案房產的綜合驗收而要求建設單位提交的證明文件,用以證明單體建筑工程質量合格,故《竣工驗收備案表》和《工程竣工標志牌》載明的竣工時間均不是雙方當事人針對工程實際竣工日期作出的特別約定,而《單位(子單位)工程質量竣工驗收記錄》系建設單位、施工單位、監理單位、設計單位共同對涉案工程驗收后對工程質量已經符合竣工條件作出的確認,尤其興霖公司作為建設單位,昌大公司作為施工單位,雙方是建設工程施工合同的當事人,是合同權利義務的享有者和承擔者,上述竣工驗收記錄中載明昌大公司與興霖公司一致認可建設工程竣工驗收合格,應以雙方共同簽署意見的日期為涉案工程開工和竣工驗收合格的日期。
2. 施工合同中約定竣工日期以“通過單體竣工驗收日期為準”,法院認定以規劃部門的《建設工程規劃單體驗收審查意見書》所載明竣工日期為準。
【案例】青島青房建安集團有限公司與青島魯岳置業股份有限公司建設工程施工合同糾紛二審民事判決書
【審理法院】山東省高級人民法院
【案號】(2014)魯民一終字第220號
根據涉案施工合同中竣工日期“以通過單體竣工驗收日期為準”的約定,結合2010年2月3日青島市規劃局作出的《建設工程規劃單體驗收審查意見書》所載明的“魯岳·夢境江南4-9#、15-16#樓,經我局驗收,符合規劃單體驗收要求”的內容,涉案工程的實際竣工日期應以2010年2月3日為準。
3. 承包人已經提交竣工驗收報告,發包人拖延驗收的,以承包人提交驗收報告之日為竣工日期。
【案例】拉薩興旺房地產開發有限公司、陳文龍建設工程施工合同糾紛再審審查與審判監督民事裁定書
【審理法院】最高人民法院
【案號】最高人民法院(2019)最高法民申2046號
最高院認為:2016年11月13日,興旺公司、精華公司及陳文龍對案涉工程進行了初步驗收并提出存在的問題。陳文龍整改后,精華公司于同年11月24日向興旺公司及監理機構遞交報告,要求對案涉工程進行終驗,但興旺公司至今未組織終驗。根據《最高人民法院關于審理建設工程施工合同糾紛案件適用法律問題的解釋》第十四條第二款關于“承包人已經提交竣工驗收報告,發包人拖延驗收的,以承包人提交驗收報告之日為竣工日期”之規定,案涉工程實際竣工日期應認定為2016年11月24日。
4. 建設工程未經竣工驗收,發包人擅自使用的,以轉移占有建設工程之日為竣工日期。
【案例】元成龍與延邊航北房地產開發有限公司建設工程施工合同糾紛申訴、申請民事判決書
【審理法院】最高人民法院
【案號】(2017)最高法民再229號
最高院認為:《最高人民法院關于審理建設工程施工合同糾紛案件適用法律問題的解釋》第十四條規定:“當事人對建設工程實際竣工日期有爭議的,按照以下情形分別處理:(三)建設工程未經竣工驗收,發包人擅自使用的,以轉移占有建設工程之日為竣工日期。”元成龍?jiān)谄鹪V狀中明確陳述案涉房屋于2010年10月交付航北公司使用,航北公司對此予以認可。原審亦認定案涉工程自2010年10月交付使用。因此,盡管雙方對案涉工程何時實際使用存在爭議,但對2010年10月案涉工程已經由元成龍交付航北公司的事實并無異議。根據上述司法解釋規定,原審以該房屋轉移占有之日作為竣工之日,認定元成龍主張優先受償權已經超過法定期間,并無不當。
律師評析:
《建設工程司法解釋一》第十四條規定:當事人對建設工程實際竣工日期有爭議的,按照以下情形分別處理:
1. 建設工程經竣工驗收合格的,以竣工驗收合格之日為竣工日期;
2.承包人已經提交竣工驗收報告,發包人拖延驗收的,以承包人提交驗收報告之日為竣工日期;
3. 建設工程未經竣工驗收,發包人擅自使用的,以轉移占有建設工程之日為竣工日期。
如何理解上述規定中的竣工驗收合格之日?通常情況下工程竣工驗收后會有《竣工驗收備案表》和《單位(子單位)工程質量竣工驗收記錄》兩份文件,那么應該以哪一份為準?這需要從文件的形成過程及用途等因素綜合判斷?!犊⒐を?yàn)收備案表》系建筑質量管理部門為便于組織涉案房產的綜合驗收而要求建設單位提交的證明文件,用以證明單體建筑工程質量合格,其僅僅是一份備案文件而已,不必然是建設單位、施工單位、監理單位、設計單位共同對工程的驗收。而《單位(子單位)工程質量竣工驗收記錄》則系建設單位、施工單位、監理單位、設計單位共同對涉案工程驗收后對工程質量已經符合竣工條件作出的確認,因此應以共同簽署意見的日期為涉案工程的竣工驗收合格的日期。
關于如何認定擅自使用的問題,因工程類型繁多用途各異,因此難以用簡短的語言來概況。筆者在《建設工程大數據報告之擅自使用篇》中對擅自使用的情形進行了梳理總結,感興趣的讀者可以參考。
三、工期順延
(一)工期順延的事由
1. 發包人未按約定支付工程款,承包人可以停止施工,工期順延。
【案例1】浙江省東陽第三建筑工程有限公司與威海金橋房地產開發有限公司建設工程施工合同糾紛二審民事判決書
【審理法院】山東省高級人民法院
【案號】(2016)魯民終1439號
山東省高院認為:關于原審判決駁回上訴人要求被上訴人支付逾期竣工違約金6000萬元的反訴請求是否正確的問題。從一、二審查明的事實看,被上訴人延誤工期是上訴人未依約支付工程款造成的,合同約定上訴人不按合同約定支付工程款,雙方又未達成延期付款協議,導致施工無法進行,承包人可停止施工,由發包人承擔違約責任。因此,上訴人請求被上訴人支付逾期竣工違約金缺乏事實依據,原審不予支持是正確的。
【案例2】山東省聊城市中巨賽達房地產開發有限責任公司、山東金柱集團有限公司與山東省聊城市中巨賽達房地產開發有限責任公司、山東金柱集團有限公司建設工程施工合同糾紛申請?jiān)賹徝袷虏枚〞?br/>【審理法院】最高人民法院
【案號】(2015)民申字第361號
最高院認為:由于中巨賽達公司沒有及時支付工程進度款,也沒有按照合同約定的每次完成實際工程量時付足80%的工程款,工期應相應順延。另外,由于中巨賽達公司將金柱集團公司總包的工程分包給其他單位施工,造成工期延誤。因此,原審對中巨賽達公司主張的延期竣工違約金不予支持是正確的。
2. 因發包人的原因?qū)е鹿こ掏9?,工期予以順延?br/>【案例】廊坊市恒慶基業房地產開發有限公司、廊坊市元弘建筑安裝工程有限公司與廊坊市恒慶基業房地產開發有限公司、廊坊市元弘建筑安裝工程有限公司建設工程施工合同糾紛申請?jiān)賹徝袷虏枚〞?br/>【審理法院】最高人民法院
【案號】(2015)民申字第2607號
最高院認為:關于元弘公司應否向恒慶公司支付延誤工期違約金及具體數額的問題。根據《中華人民共和國建筑法》第七條“建筑工程開工前建設單位應當按照國家有關規定向工程所在地縣級以上人民政府建設行政主管部門申請領取施工許可證”及第六十四條“違反本法規定未取得施工許可證或者開工報告未經批準擅自施工的,責令改正,對不符合開工條件的責令停止施工,可以處以罰款”的規定,獲得行政主管部門頒發的《建筑工程施工許可證》應屬于發包方之法定義務,而嚴格按照《建筑工程施工許可證》的內容進行施工則是承包方的法定義務。本案中,2010年5月11日,因恒慶公司改變設計、增加樓層,廊坊市建筑工程質量監督站責令該恒慶公寓工地停工,至2011年1月20日復工,共計停工281天。由于恒慶公寓工地被責令停工整改是因恒慶公司擅自變更設計、增加樓層、未取得行政主管部門許可引起的,因此,恒慶公司對此應承擔主要責任。在廊坊市建筑工程質量監督站下達責令停工的通知后至復工這段期間,屬于法定的施工中止時間,具有法定的效力,二審法院對責令停工的281天進行適當扣除并無不當。
3. 因設計變更等因素導致工程量增加,工期順延。
【案例】淮安金旺房地產開發有限公司建設工程施工合同糾紛再審審查與審判監督民事裁定書
【審理法院】最高人民法院
【案號】(2017)最高法民申3546號
最高院認為:原審中,中緯公司提供了本案工程施工中的工程技術聯系單、工程聯系單、設計變更通知單、圖紙會審、設計變更、洽商記錄等證據,證明金旺公司要求中緯公司在施工合同范圍外增加了加高圍墻、增加深井?dāng)?shù)量、電梯基坑回填土、場地平整、邊坡塌方、滲水處理、清理清運等工程量,以及金旺公司對本案工程的樓梯結構、水電預埋、消防、給排水等項目進行了變更。因此,原審判決綜合金旺公司未依約付款以及本案工程施工中工程量增加、設計變更等事實,認定上述原因是本案工期延誤的主要原因,金旺公司應對此承擔主要責任,并無不當。
4. 因特大雪災等惡劣天氣、工地停電、甲供材延遲等原因?qū)е峦9ぃて陧樠印?br/>【案例】陜西建工集團機械施工有限公司、泰州三福船舶工程有限公司與陜西建工集團機械施工有限公司、泰州三福船舶工程有限公司建設工程施工合同糾紛申請?jiān)賹徝袷虏枚〞?nbsp;
【審理法院】最高人民法院
【案號】(2013)民申字第742號
最高院認為:對于合同一中特大雪災天氣、停電時間、甲供材遲延問題,合同二中開工遲延、靜壓樁換成錘擊樁等問題,二審法院認為對施工構成一定影響,工期可以相應順延,對于一般雨雪天氣及其他情形不構成工期順延的正當理由。
律師評析:
從上述案例可以看出,因?yàn)榘l(fā)包人的原因比如未約定支付工程款、未辦理施工許可證被主管部門勒令停工,因設計變更導致工程量增加等因素工期應當順延。其中提到的設計變更問題,不是所有的設計變更都能導致工期順延,只有設計變更導致工程量增加時才有可能順延工期。承包人應當在工期順延的情形發生后及時向發包人提出工期順延申請,下文將予以解析。
(二)工期順延是否必須由承包人提出申請?
承包人應當在工期順延的情形發生后向發包人提出工期順延申請,否則工期不能順延。
【案例】江蘇省建工集團有限公司、濱州至尊置業有限公司建設工程施工合同糾紛再審民事判決書
【審理法院】最高人民法院
【案號】(2016)最高法民再64號
最高院認為:根據施工合同通用條款第13.1條及13.2條之約定,承包人應當在工期延誤情況發生后14天內,就延誤的工期以書面形式向工程師提出報告,由工程師予以確認或提出修改意見,工期方能順延,此為雙方一致認可的工期順延的辦理方式。建工集團雖主張涉案工程存在合理順延工期之情形,但既未向二審法院提交順延工期的書面申請,也未提交建設單位或監理單位同意順延工期的簽證,其主張工期順延的理由不成立,應當承擔由此造成的工期延誤的違約責任。
律師評析:
《建設工程司法解釋(二)》第六條規定:
當事人約定順延工期應當經發包人或者監理人簽證等方式確認,承包人雖未取得工期順延的確認,但能夠證明在合同約定的期限內向發包人或者監理人申請過工期順延且順延事由符合合同約定,承包人以此為由主張工期順延的,人民法院應予支持。
當事人約定承包人未在約定期限內提出工期順延申請視為工期不順延的,按照約定處理,但發包人在約定期限后同意工期順延或者承包人提出合理抗辯的除外。
2007版《建設工程施工合同(示范文本)》通用條款第13.1條及13.2條之約定,承包人應當在工期延誤情況發生后14天內,就延誤的工期以書面形式向工程師提出報告,由工程師予以確認或提出修改意見。
2013版及2017版《建設工程施工合同(示范文本)》通用條款第19.1條第(1)項規定,“承包人應在知道或應當知道索賠事件發生后28天內,向監理人遞交索賠意向通知書,并說明發生索賠事件的事由;承包人未在前述28天內發出索賠意向通知書的,喪失要求追加付款和(或)延長工期的權利”。
按該規定要求承包人在合同履行過程中,對非因自身過錯造成的工期延誤應及時向發包人提出延長工期并索賠。即使得不到發包人的確認,承包人只要能夠證明在合同約定的期限內向發包人或者監理人申請過工期順延且順延事由符合合同約定的,人民法院對發包人順延工期的請求就應當予以支持。
但是,如果承包人未在約定的時間內提出工期順延申請,訴訟中主張工期順延能否得到支持呢?依據《建設工程司法解釋(二)》第六條第二款之規定,發包人在約定期限后同意工期順延或者承包人提出合理抗辯的除外。也就是說,即使承包人未能在約定的時間內提出工期順延申請,但是發包人在約定期限后同意工期順延和承包人提出合理抗辯兩種情況下,對于承包人訴訟中提出的工期順延申請,法院一般應予以支持。比如,發包人在往來函件、會議紀要等文件中同意順延工期的,應視為變更了施工合同原來的約定,不再堅持約定的索賠程序。另外,在承包人提出合理理由是,如設計變更導致工程量增加、或者情勢變更、不可抗力等因素導致停工,并且承包人對未能按約定申請工期順延予以合理解釋的,此時人民法院應當對工期予以酌情順延。
但考慮到《建設工程司法解釋(二)》第六條第二款之規定將按雙方對工期不順延的約定處理作為一般原則,將發包人在約定期限后同意工期順延或者承包人提出合理抗辯兩種情形作為例外,故筆者建議承包人一定要在工期順延的情形發生后及時向發包人申請工期順延。
(三)工期如何順延
1. 因設計變更等因素導致工程量增加時,以增加的工程量除以按合同約定每天應完成工程量的造價來確定應當順延的工期天數。
【案例】青島青房建安集團有限公司與青島魯岳置業股份有限公司建設工程施工合同糾紛二審民事判決書
【審理法院】山東省高級人民法院
【案號】(2014)魯民一終字第220號
山東省高院認為:由于在履行合同過程中,發包方魯岳公司存在設計變更等情況,導致實際工程量造價比合同約定造價增加,根據合同通用條款的約定,工期應當相應順延??紤]到影響工程總造價的諸多因素,為了便于量化順延天數,原審采取相對公平的計算方式。涉案工程合同工期為504天,合同價款為123213298.30元,故青房公司每天應完成工程量的造價為244470.83元(123213298.30元÷504天)。涉案工程結算造價為128390954.24元,比合同造價增加5177655.94元,按照青房公司每天應完成工程量的標準計算,完成增加部分的工程量需要21天(5177655.94元÷244470.83元/天),該工期應予以順延。綜上,實際工期1017天,扣除合同約定工期504天及順延工期21天,延誤工期為492天。
2. 通過工期簽證確認工期順延。
【案例】江蘇弘盛建設工程集團有限公司與天津?yàn)I海天成石油鉆采器材有限公司建設工程施工合同糾紛申請?jiān)賹徝袷虏枚〞?br/>【審理法院】最高人民法院
【案號】(2013)民申字第1730號
最高院認為:對于濱海天成公司申請所稱,其雖出具順延工期簽證,確認工期順延至2011年11月30日,但該簽證是濱海天成公司無奈之下進行簽章的,并非雙方協商一致的結果。本院認為,從形式上看,該簽證是打印后由雙方蓋章,濱河天成公司簽注的時間是2011年11月18日,順延工期原因一欄記載“雙方同意順延工期”。濱河天成公司蓋章行為代表其法人行為,所謂無奈之舉并非其不承擔民事責任的法定理由。二審判決據此認定弘盛公司已在約定的工期內完工,不應再向?yàn)I海天成公司支付逾期完工違約金,并無不當。
3. 委托第三方鑒定確認工期順延。
【案例】中興通訊股份有限公司與中國建筑第五工程局有限公司建設工程施工合同糾紛申請?jiān)賹徝袷虏枚〞?br/>【審理法院】最高人民法院
【案號】(2014)民申字第1842
本院審查認為,關于認定中建五局承建中興通訊工程工期順延58天所依據的證據是否存在未經質證的問題。在本案審理過程中,人民法院為查清中建五局施工工期是否應當順延的事實,委托深圳市質量技術監督評鑒事務所進行了司法鑒定,該事務所作出的《中興通訊工業園一期北區二標段建安工程工期鑒定報告》確定中建五局在承建中興通訊工程中應得到58天的工期補償。人民法院對該鑒定報告進行了質證,中興通訊、中建五局均對鑒定報告提出了異議。深圳市質量技術監督評鑒事務所對雙方當事人提出的異議作出了書面答復,維持原鑒定結論。中興通訊在收到深圳市質量技術監督評鑒事務所的書面答復后,未再提出異議。二審判決依法對該鑒定報告進行質證后,根據鑒定結論,再結合本案具體事實,認定中建五局承建中興通訊工程工期應順延58天,并非僅根據中建五局的訴訟主張認定工期順延時間。故中興通訊提出的認定中建五局工期順延58天所依證據未經質證的主張,本院不予支持。
律師評析:
以上第1、3個判例中是承包人沒有取得工期順延簽證的情況下的處理方式。若施工過程中承包人已經取得了工期順延的簽證,則不再需要法院計算或委托鑒定。因此建議承包人在施工過程中提高簽證的意識,在出現工期應當順延的情形時及時向發包人或監理人提出工期順延申請,獲取工期簽證,以免事后產生爭議。
四、工期違約的責任形式
(一)承包人承擔責任
承包人工期違約需支付發包人違約金。
【案例1】寧夏錦華星海湖房地產開發有限公司、內蒙古長城建筑安裝有限責任公司建設工程施工合同糾紛二審民事判決書
【審理法院】最高人民法院
【案號】(2017)最高法民終603號
最高院認為:根據一審查明的事實,長城建筑公司在涉案工程負責工程款支付結算事宜的負責人郭志軍向錦華房地產公司出具承諾書中承諾于2012年7月30日前全部交工,如不能按期交工,則賠償每日總造價10‰的違約金,但涉案工程直至長城建筑公司退場的2012年10月中旬仍未完工。《最高人民法院關于適用<中華人民共和國合同法>若干問題的解釋(二)》第二十九條規定:“當事人主張約定的違約金過高請求予以適當減少的,人民法院應當以實際損失為基礎,兼顧合同的履行情況、當事人的過錯程度以及預期利益等綜合因素,根據公平原則和誠實信用原則予以衡量,并作出裁決?!北景鸽p方約定的違約金明顯過高,雙方約定的違約金目的在于督促長城建筑公司按期交工,一審判決在認定長城建筑公司存在違約且雙方約定的違約金過高的情況下,以錦華房地產公司無證據證明其因長城建筑公司違約受到損失為由對錦華房地產公司主張的違約金不予支持不當,本院予以糾正。長城建筑公司辯稱郭志軍系受脅迫簽訂承諾書,但其并未提交相應證據予以充分證明,其一審提交的證據與庭審查明的事實不符,對其該主張不予認定。結合協議簽訂情況、退場情況及全案案情,綜合中國人民銀行同期同類貸款利率,本院酌定該部分違約金為876000元。
【案例2】江蘇廣宇建設集團有限公司、昌吉市天盟房地產開發有限責任公司建設工程施工合同糾紛再審審查與審判監督民事裁定書
【審理法院】最高人民法院
【案號】(2018)最高法民申666號
合同約定竣工日期為2011年5月30日,廣宇公司實際竣工日期為2012年5月28日,共逾期363天,扣除應當順延的工期144天(24天+120天),廣宇公司逾期竣工219天。天盟公司因廣宇公司逾期竣工,需要承擔未按約向業主交房的違約責任。生效法律文書確認天盟公司逾期交房違約金按每套房屋月租金1300元支付,廣宇公司共施工96套房屋,天盟公司向廣宇公司主張的違約金657000元(219天×3000元/天)未超過其實際損失。原審法院據此對天盟公司主張的逾期竣工違約金657000元予以支持,具有事實和法律依據。
律師評析:
我國《合同法》第一百一十四條規定:
當事人可以約定一方違約時應當根據違約情況向?qū)Ψ街Ц兑欢〝?shù)額的違約金,也可以約定因違約產生的損失賠償額的計算方法。約定的違約金低于造成的損失的,當事人可以請求人民法院或者仲裁機構予以增加;約定的違約金過分高于造成的損失的,當事人可以請求人民法院或者仲裁機構予以適當減少。當事人就遲延履行約定違約金的,違約方支付違約金后,還應當履行債務。
《最高人民法院關于適用〈中華人民共和國合同法〉若干問題的解釋(二)》第二十九條規定:
當事人主張約定的違約金過高請求予以適當減少的,人民法院應當以實際損失為基礎,兼顧合同的履行情況、當事人的過錯程度以及預期利益等綜合因素,根據公平原則和誠實信用原則予以衡量,并作出裁決。當事人約定的違約金超過造成損失的百分之三十的,一般可以認定為合同法第一百一十四條第二款規定的“過分高于造成的損失”。
因此,即使合同約定了違約金的金額或計算方式,若對方主張違約金過高,法院會審查違約方給守約方造成的實際損失,兼顧合同的履行情況、當事人的過錯程度以及預期利益等綜合因素,根據公平原則和誠實信用原則予以衡量。
(二)發包人與承包人混合過錯處理情形
依雙方過錯程度法院自由裁量由雙方分擔損失。
【案例】中國建筑股份有限公司與昆山市超華投資發展有限公司建設工程施工合同糾紛二審民事判決書
【審理法院】最高人民法院
【案號】(2014)民一終字第310號
一審法院認為:對于中建公司與分包單位結算中支付的窩工、趕工補償、腳手架等實際支付費用1321萬元,有中建公司提供的分包單位申報表、書面證明、雙方結算單及付款憑證等證據證明,超華公司雖不予確認,但對真實性未提出充分的反駁證據,可以認定該部分損失已實際發生??紤]雙方對工期延誤的過錯責任,一審法院酌定由超華公司承擔該部分損失的60%即792.6萬元,40%由中建公司自行承擔。
最高院認為:超華公司對項目工期延誤應承擔主要責任;中建公司在組織施工中也存在一定疏漏和不足,對工期延誤應承擔次要責任。一審認定中建公司對延誤工期承擔40%責任,本院予以調整,由超華公司承擔延誤工期90%的責任,中建公司承擔延誤工期10%的責任。
本院在一審認定工期延誤損失1321萬元的基礎上再行增加工期延誤損失1886797元,即工期延誤損失共計15096797元。該損失由超華公司承擔90%責任,即13587113元,由中建公司自行承擔10%責任,即1509680元。
(三)工期逾期承包人應否賠償發包人預期可得利益損失?
工期逾期承包人應否賠償發包人預期可得利益損失取決于訂立合同時承包人能否或者應當預見到因違反合同可能造成的損失。
【案例】蘇州中環集團有限公司與長業建設集團有限公司建設工程施工合同糾紛申訴、申請民事裁定書
【審理法院】最高人民法院
【案號】(2015)民申字第2208號
《中華人民共和國合同法》第一百一十三條規定:“當事人一方不履行合同義務或者履行合同義務不符合約定,給對方造成損失的,損失賠償額應當相當于因違約所造成的損失,包括合同履行后可以獲得的利益,但不得超過違反合同一方訂立合同時預見到或者應當預見到的因違反合同可能造成的損失”。據此,損害賠償?shù)姆秶坏贸^長業公司在訂立合同時已經預見到或應當預見到其延誤工期的行為可能給中環集團所造成的損失。本案中,中環公司主張的可得利益損失是其與案外人蘇州市捷誠儲運公司之間簽訂的租賃合同約定的年租金810萬元,因案涉工程為中環公司的新建廠區廠房工程,依通常的社會觀念,長業公司無法預見中環公司會將其新建的廠區廠房用于對外出租營利,且中環公司在本案中所提供的證據并不能證明長業公司在與其簽訂《建設工程施工合同》及《建設工程施工合同補充協議》之時,就已經知曉中環公司與案外人簽訂租賃合同的事實,故中環公司在本案中所主張的廠房出租的可得利益損失,該損失的性質和種類超出了長業公司簽約時的可預見范圍,依法不應予以支持。
律師評析:
對于工期逾期承包人應否賠償發包人預期可得利益損失不能一概而論,應適用《中華人民共和國合同法》第一百一十三條之規定來判斷。若可得利益損失是可預見的,則應當予以賠償。比如,發包人發包的工程是商業網點,工程發包時就與他人簽訂了房屋租賃合同。而發包人在與承包人訂立合同時就告知了承包人該房屋租賃合同。在這種情況下,房屋出租的可得利益損失對承包人來說是可以預見的。因此,若承包人違約工期逾期,承包人就應當賠償發包人可得利益損失。
五、合同無效情形下工期逾期的法律責任
1. 建設工程施工合同無效,承包人不需要承擔工期違約責任。
【案例1】山東現代實業集團建筑安裝有限公司與林圣來建設工程施工合同糾紛再審復查與審判監督民事裁定書
【審理法院】山東省高級人民法院
【案號】(2014)魯民申字第672號
山東高院認為:現代建筑公司主張林圣來應支付延期交工違約金,但雙方簽訂的合同系無效合同,該違約金條款無效,現代建筑公司不能據此主張權利,現代建筑公司在原一、二審中未能提供因林圣來工期延誤造成其損失的其他證據,原審對其該上訴請求未予支持,并無不當。
【案例2】中興通訊股份有限公司與中國建筑第五工程局有限公司建設工程施工合同糾紛申請?jiān)賹徝袷虏枚〞?br/>【審理法院】最高人民法院
【案號】(2014)民申字第1842號
最高院認為:關于天泰建工是否應當向晴照居委會支付誤期賠償金的問題。晴照居委會主張的誤期賠償金屬于建設工程施工合同中的違約責任條款,涉案建設工程施工合同屬于無效合同,因此,該合同中關于誤期賠償金的條款不能適用。現晴照居委會無充分證據證明其因天泰建工延誤工期造成的具體損失,故晴照居委會關于天泰建工應當向其支付誤期賠償金的主張,不予支持。
2. 綜合雙方導致合同無效的過錯程度和案涉工程存在的客觀情形,法院酌情判令損失的承擔。
【案例】香河縣龍盛房地產開發有限公司與石家莊建工集團有限公司建設工程施工合同糾紛申請?jiān)賹徝袷虏枚〞?br/>【審理法院】最高人民法院
【案號】(2014)民申字第1391號
再審申請人龍盛公司主張:二審判決判令石建集團按照損失的30%承擔責任屬于主觀臆斷。二審判決混淆了工程延誤責任與合同締約責任的概念。工程延誤的事實是施工方的行為造成的,其責任是履行合同的責任;而只有無效合同的責任才是締約責任。就本案而言,遲延交付的事實非常清楚,如果石建集團不能證明遲延的原因是龍盛公司的過錯所致,那么全部責任均應當由石建集團承擔。二審判決由責任人承擔30%的責任顯然是對自由裁量權的濫用。
最高院認為:關于石建集團的責任承擔問題?!吨腥A人民共和國合同法》第五十八條規定:“合同無效或者被撤銷后,因該合同取得的財產,應當予以返還;不能返還或者沒有必要返還的,應當折價補償。有過錯的一方應當賠償對方因此所受到的損失,雙方都有過錯的,應當各自承擔相應的責任。”根據上述分析,龍盛公司與石建集團簽訂的《河北省建設工程施工合同》為無效合同。合同無效后,應根據當事人的過錯程度及相關事實等綜合因素,合理衡量當事人的責任承擔。本案中,對合同無效,雙方當事人均存在過錯。龍盛公司作為案涉工程的發包人,應明知案涉工程依法屬于必須進行招標的工程。龍盛公司對案涉工程未依法進行招標而導致合同無效的過錯責任明顯大于石建集團。二審判決綜合案涉工程存在設計變更的客觀情形和當事人的過錯程度,酌情判令石建集團對龍盛公司由此所受到的損失承擔30%的賠償責任,屬法院行使自由裁量權范疇,且責任分配并無明顯不當,本院對此予以維持。
六、施工合同約定的工期低于合理工期的,人民法院可否予以調整?
裁判要旨:施工合同約定的工期是雙方協商一致的結果,即使低于定額工期亦視為不應予以調整。
【案例1】中建三局第一建設工程有限責任公司、中建三局第一建設工程有限責任公司廣西分公司建設工程施工合同糾紛再審民事判決書
【審理法院】最高人民法院
【案號】(2018)最高法民再163號
中建三局主張,《建設工程施工合同》中580日歷天的工期條款因違反行政法規“不得任意壓縮合理工期”的強制性規定而無效。
最高院認為:一方面,定額工期通常依據施工規范、典型工程設計、施工企業的平均水平等多方面因素制訂,雖具有合理性,但在實際技術專長、管理水平和施工經驗存在差異的情況下,并不能完全準確反映不同施工企業在不同工程項目的合理工期。另一方面,本案中,中建三局作為大型專業施工企業,基于對自身施工能力及市場等因素的綜合考量,經與金胤公司平等協商,在《建設工程施工合同》中約定580日歷天的工期條款,系對自身權利的處分,亦為其真實意思表示,在無其他相反證據證明的情況下,不能當然推定金胤公司迫使其壓縮合理工期。中建三局的該項再審主張亦缺乏事實依據,不能成立,本院不予支持。
【案例2】中建三局第一建設工程有限責任公司、中建三局第一建設工程有限責任公司廣西分公司建設工程施工合同糾紛再審民事判決書
【審理法院】最高人民法院
【案號】(2018)最高法民再163號
本案工程的承發包雙方當事人均是其所從事領域的專業企業,對工程建設所需要的天數應有較為準確的預判斷能力,且雙方當事人經過多次協商洽談后簽訂了本案合同,在合同不存在無效或被撤銷的情形下,應尊重雙方合同約定,確認本案工期為580天。一審法院以本案合同無效為由,摒棄雙方合同約定,對工程所需要的工期進行鑒定,并認定合理工期為1182天,違反了合同“約定優先”原則,違背當事人約定,明顯不當,予以糾正。
律師評析:
我國《合同法》第五十二條規定:
有下列情形之一的,合同無效:(一)一方以欺詐、脅迫的手段訂立合同,損害國家利益;(二)惡意串通,損害國家、集體或者第三人利益;(三)以合法形式掩蓋非法目的;(四)損害社會公共利益;(五)違反法律、行政法規的強制性規定。
我國《合同法》第五十四條規定:
下列合同,當事人一方有權請求人民法院或者仲裁機構變更或者撤銷:(一)因重大誤解訂立的;(二)在訂立合同時顯失公平的。一方以欺詐、脅迫的手段或者乘人之危,使對方在違背真實意思的情況下訂立的合同,受損害方有權請求人民法院或者仲裁機構變更或者撤銷。當事人請求變更的,人民法院或者仲裁機構不得撤銷。
對于合同約定工期低于定額工期的問題,作為專業的建筑公司來說,完全有能力判斷能否在合同約定工期內完成工程施工。因此,經雙方協商一致而簽訂的合同中的工期條款,不符合《合同法》第五十二條關于無效合同的規定,也不符合《合同法》第五十四條關于可變更可撤銷合同的規定。合同中對工期的約定合法有效,人民法院對此不應予以調整。
七、在工程款結算時沒有主張工期逾期賠償請求,工程款結算后是否有權再向?qū)Ψ街鲝堎r償?
【案例】江河創建集團股份有限公司建設工程施工合同糾紛再審民事判決書
【審理法院】最高人民法院
【案號】(2017)最高法民再181號
關于本案工程是否應計算工期違約金的問題。本案中,雙方當事人訂立的《南昌新地中心外幕墻裝飾工程分包合同協議書》中,雖對本案工程工期約定為2011年7月1日開工,2011年12月31日竣工。但雙方當事人在2013年9月13日對江河創建公司施工的工程量進行了結算,并訂立了《關于<南昌新地中心塔樓(2)及裙樓外幕墻裝飾工程>分包合同的補充協議》,該協議中江河創建公司的義務為負責竣工資料、幕墻清洗、維保責任,并沒有就工期延誤進行約定。由于雙方當事人對工程款的結算,是對之前所有工程量及所出現的相關工程量的增減作出的結論,該工程量及增減部分應包括工程施工中出現的所有情況,亦包括施工中可能出現的工期延誤的情況。而雙方在確定結算金額的協議中,未將工期延誤的損失進行計算或作為遺留問題進行約定,可視為本案工程未出現工期延誤的情況,或是陽光新地公司已經放棄了可能出現的工期延誤損失的追償。故陽光新地公司現主張江河創建公司支付工期延誤損失的理由不能成立,一審法院駁回陽光新地公司該反訴請求并無不當,應予維持。
律師評析:
對于判斷承包人在工程款結算時沒有主張工期逾期賠償請求,工程款結算后是否有權再向發包人主張賠償?shù)膯栴},應當首先明確雙方對工程款的結算所包含的范圍。
最高院的上述案例中認為,“由于雙方當事人對工程款的結算,是對之前所有工程量及所出現的相關工程量的增減作出的結論,該工程量及增減部分應包括工程施工中出現的所有情況,亦包括施工中可能出現的工期延誤的情況?!?br/>因此,如果沒有將工期延誤損失作為遺留問題處理等特殊約定,雙方的結算應當包括工程項目所發生的一切人、材、機等費用,同時亦應包括雙方合同履行過程中所發生的其他應當主張或扣除的款項。因此,任何一方若在結算協議達成前未向?qū)Ψ教岢龉て谟馄诘馁r償請求,一旦雙方認可了結算結果,即使存在工期逾期的情況,也視為放棄權利。
