在建設工程施工合同糾紛訴訟中,針對承包人提出的支付工程款請求,發包人通常會以涉案工程質量存在問題主張減少工程款或要求支付維修費賠償損失等,但是在未提起反訴的情況下得到法院支持的案例寥寥無幾。
作為發包人,在工程質量確實存在問題的情況下,應以抗辯還是反訴的方式提出?
- 探 討 -
一、問題的提出
之所以對題述問題進行討論,是因?yàn)閮烧叱绦蛏嫌休^大差異:
第一,抗辯可以直接在本訴中處理,無需以起訴方式提出,也無需交納案件受理費;而反訴需以起訴方式提出,需交納案件受理費;
第二,反訴只能在一審辯論終結前提出,而抗辯不僅可以在一審辯論終結前提出,在二審過程中也可以提出;如果將其作為一種反訴,被告在二審中就不可主張直接扣減;
第三,抗辯的成立取決于本訴的成立,而反訴則不以本訴成立為前提,本訴和反訴分別裁判。

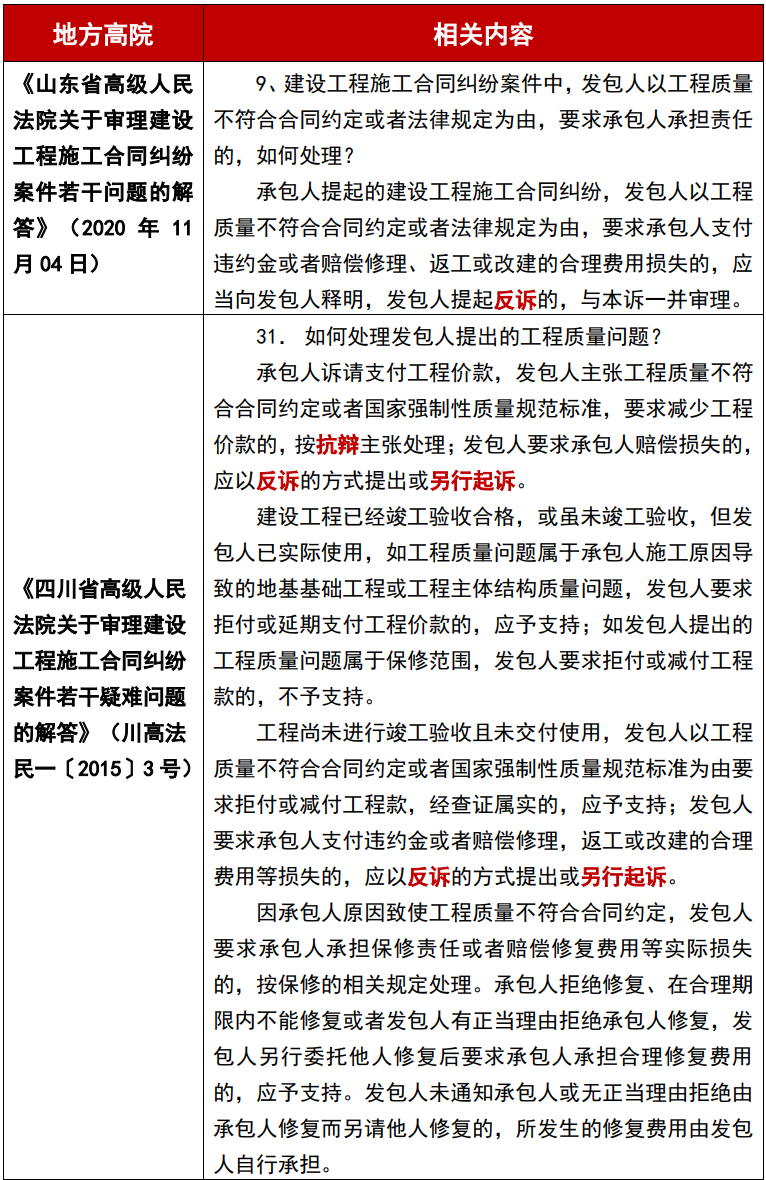

盡管《最高人民法院關于審理建設工程施工合同糾紛案件適用法律問題的解釋(一)》及理解與適用對此進行相應解釋,但是審判實踐對這一問題仍舊存在較大爭議。
二、法律依據
《最高人民法院關于審理建設工程施工合同糾紛案件適用法律問題的解釋(一)》第十六條 發包人在承包人提起的建設工程施工合同糾紛案件中,以建設工程質量不符合合同約定或者法律規定為由,就承包人支付違約金或者賠償修理、返工、改建的合理費用等損失提出反訴的,人民法院可以合并審理。
三、理解與適用
題述問題相關司法解釋首次于2018年12月29日頒布的《最高人民法院關于審理建設工程施工合同糾紛案件適用法律問題的解釋(二)》(已失效)第七條予以明確和細化(現生效《最高人民法院關于審理建設工程施工合同糾紛案件適用法律問題的解釋(一)》第十六條),且在最高人民法院民事審判第一庭就《最高人民法院關于審理建設工程施工合同糾紛案件適用法律問題的解釋(一)》作出的理解與適用中也對發包人以工程質量糾紛為由應反訴還是抗辯作出了區分,筆者對此進行整理歸納如下:

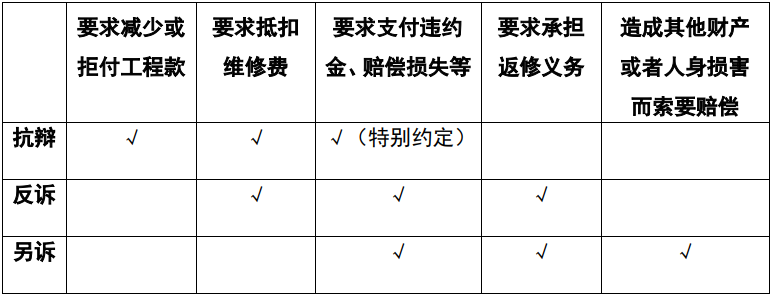

1. 發包人的主張屬于抗辯情形,無需提起反訴或另訴。
① 發包人僅以工程質量問題或因承包人在施工過程中偷工減料、未按圖施工等情形主張減少、拒付工程款
該種情形下,發包人的主張沒有超過承包人的訴訟請求范圍,屬于同一法律關系,而減少工程款的主張雖然有給付內容,但實質是在承包人主張工程款欠款基礎上的抵消主張,不屬于新的獨立給付內容,屬于抗辯,無需提出反訴。同理,如發包人以工程質量問題直接拒付剩余工程款,同樣是抗辯而非反訴。
② 發包人因承包人拒絕維修工程而另行委托他人修復后,主張抵扣修復費用的
建設工程質量不符合約定,承包人有修復義務。因承包人拒絕修復、發包人另行委托第三人修復后才通過竣工驗收,此時對承包人主張工程結算價款的主張,發包人提出抵扣修復費用的,雖然該主張構成一個獨立的訴,但該主張未超過承包人訴訟請求范圍。
因此,發包人對該項主張有權以抗辯形式提出,也有權提出反訴,發包人有選擇權,應尊重發包人意見。當發包人選擇以抗辯形式主張扣減時,法院應作為抗辯進行審理,不應要求發包人另行提起反訴。
2. 屬于反訴或者另行起訴的情形,如發包人不提起反訴則法院可不予處理。
① 發包人要求承包人支付違約金或者賠償損失
該種情形下,發包人根據《民法典》第八百零一條規定主張承包人承擔違約責任或者賠償損失不僅明確具體,而且該張明顯超過了承包人訴訟請求范圍,并具有獨立的給付請求內容,具備“訴”的全部條件,屬于獨立的訴,應當作為反訴處理。
但是此時有一例外情況,即如果發包人與承包人在合同中明確約定可以直接將工程質量違約金或賠償金從應付工程款中扣減的,發包人提出扣減請求的,因雙方已有了明確的約定,故該請求可以應視為抗辯,發包人也無需提起反訴。
② 發包人要求承包人承擔返修義務
該種情形下,發包人的主張已構成一個獨立的訴,且已超過承包人的訴訟請求范圍,發包人應提起反訴或者另訴。
③ 發包人要求承包人賠償因工程質量不符合合同約定而造成的其他財產或者人身損害的
該種情形下,發包人的請求超出承包人的請求范圍,又具有給付內容,屬于獨立的訴訟,發包人可以另行起訴。因發包人的請求為侵權損害賠償之訴,承包人主張的工程欠款為合同糾紛,二者不是同一法律關系,故不能提起反訴請求,只能另訴。
四、案例檢索中的兩種觀點
司法實踐中對于發包人因工程質量問題要求承包人支付違約金、賠償損失等應選擇何種程序的意見較為統一,大部分均認為需要提起反訴或者另訴,除非雙方合同中有明確約定可直接在工程款中扣減。同時對于因質量問題造成其他財產或者人身損害而索要賠償應另訴的意見也是較為統一。
但是對于要求減少、拒付工程款和抵扣維修費是否可以不反訴而是直接以抗辯形式提出,司法實踐中依舊存在不同意見。以下主要對該三種有爭議的情形進行案例檢索及對裁判文書的說理進行簡單分析。
1. 未提起反訴,法院不予審理
裁判觀點
最高人民法院(2021)最高法民終841號
一審中,某房產公司并未就4號樓、5號樓及地庫工程質量問題提出明確訴請,亦未就質量問題和漏項甩項提交充分證據予以證明,故某房產公司以此作為抗辯拒絕支付利息,理由不能成立。一審就本案工程款計取相應利息,符合法律規定。
裁判觀點
最高人民法院(2021)最高法民申125號
五、關于原判決是否遺漏上訴請求問題。再審申請人二審中提交了公寓樓、車間不合格工程工程量匯總表等證據,證明部分工程沒有完工、部分工程因不合格進行了整改,應當將該部分工程對應價款扣減。匯總表中列明的水暖無管卡、屋面未安裝排氣孔等事項即使存在也屬于整改部分。
對此原判決以再審申請人未提出反訴為由未予審理,并告知其可另行主張。再審申請人稱樁和軸系案外人施工,但原審中其未提供證據證明該事實,原判決在認定工程款時未將此部分扣減,并無不當。
因此,原判決對再審申請人上述上訴事由進行了處理,并未遺漏其上訴請求。再審申請人關于原判決遺漏其上訴請求的再審申請事由不能成立,本院不予支持。
裁判觀點
共青城市人民法院(2021)贛0482民初1043號
被告以部分工程質量不符合合同約定為由要求扣減工程價款,理由不成立,本院不予支持。案涉工程存在屋面漏水問題,被告要求原告進行修理的,原告應當按照合同約定履行修理義務,因此產生的費用,由原告承擔。
但被告不能據此作為不支付工程價款的抗辯理由。修理義務是原告作為施工方的一項從義務,在原告未履行或未完全履行修理義務時,被告作為發包方,可以通過扣除質保金或?qū)S修費用、相關損失提起反訴、另訴的形式主張權利,而不得直接以此抗辯拒絕支付工程款。
裁判觀點
江蘇省南京市中級人民法院(2019)蘇01民終6036號
關于某景公司扣減470000元工程款問題。雖然前案判決某景公司向某耳公司賠償損失684000元,但某山公司僅分包其中一部分工程,且某景公司在本案一審中就工程質量賠償問題并未提出反訴,故其在本案中要求雙方結算價款直接扣減470000元,既缺乏事實依據,亦缺乏法律依據,一審對此未作處理,并無不當。
裁判觀點
天津市第二中級人民法院(2016)津02民終1018號
關于被告某運公司的陳述屬于抗辯還是反訴。本案中,根據被告某運公司答辯意見,其陳述因原告某五公司施工存在質量問題,導致維修費用損失已接近400萬元,預計仍將發生不低于500萬元的維修費用,對此,原審法院認為,原告某五公司主張?jiān)V訟標的額低于200萬元,被告某運公司的上述意見并非僅在原告請求標的額范圍內予以扣減抗辯,而是在原告訴請之外提出了新的訴訟主張,故應當提起反訴,而在本案審理過程中,被告某運公司并未提起反訴主張,故對其答辯所稱的工程質量問題,原審法院不予處理,被告某運公司可據證另行主張權利。
裁判觀點
安徽省高級人民法院(2013)皖民四終字第00324號
關于整改維修費716941.05元應否從涉案工程款中扣除問題。2009年5月20日,安徽省定遠縣公證處出具(2009)皖定公證字地265號公證書及光盤,證明涉案工程出現質量問題;2011年1月24日,安徽省建筑工程質量第二監督檢測站作出編號為11BSE001的施工質量鑒定報告,詳細列明了質量不符合規范要求的工程項目,需要整改。
由于涉案工程是竣工驗收后在使用過程中發現系列質量問題,包括某立公司在施工過程中未按設計要求進行實際施工,某泰公司應依法通過反訴程序解決,因其未提起反訴,本案不予處理。
2. 無需提起反訴,發包人在抗辯中即可主張
裁判觀點
最高人民法院(2021)最高法民申2016號
2.《最高人民法院關于審理建設工程施工合同糾紛案件適用法律問題的解釋》第十三條規定,“建設工程未經竣工驗收,發包人擅自使用后,又以使用部分質量不符合約定為由主張權利的,不予支持;但是承包人應當在建設工程的合理使用壽命內對地基基礎工程和主體結構質量承擔民事責任?!?/p>
某晟公司提交的檢測報告并未對整個地下車庫進行檢測,不能證實整個地下車庫均存在工程質量問題,且某雄公司未參與檢測,對檢測結果亦不予認可。故某晟公司所舉證據不足以證明案涉主體工程存在質量問題。某晟公司也未提交證據證明其已實際支付6279981.8元的維修費用。
因此,二審法院對某晟公司提請的維修費用應在工程造價中予以扣減的上訴請求不予支持,并釋明若某晟公司有充分的證據證實案涉工程在合理使用壽命內地基基礎工程和主體結構工程存在質量問題,可另行主張,并無不當。
備注:盡管本案沒有支持扣減維修費,但不予支持的理由系證據不足,并非發包人沒有提起反訴。
裁判觀點
廣東省清遠市中級人民法院(2021)粵18民終376號
司法實踐中,準確判斷是抗辯還是反訴的參考標準,主要包括兩方面:一是看陳某的主張是否超越湯某訴訟請求的范圍;二是看陳某是否具有獨立的請求給付內容。
本案中,湯某作為涉案工程的承包人起訴向陳某追索工程款,陳某則以涉案工程存在質量問題主張減少工程款,并非要求湯某賠償涉案工程修理、返工、或者改建的合理損失,基于前述判斷標準,對于陳某主張“減少支付工程款”問題,顯然是陳某承認拖欠湯桂康工程款,只是出于質量問題而要求減少支付,即陳某的主張沒有超過湯某訴訟請求范圍,且屬同一法律關系,而減少工程價款的主張雖然有給付內容,但實質仍系在湯某主張工程欠款基礎上的抵銷主張,不具有新的獨立的給付內容,故仍應認定為抗辯。
裁判觀點
江西省高級人民法院(2020)贛民終830號
關于某南公司要求從工程款中扣除未按照?qǐng)D紙施工罰款240萬元及工程質量問題造成承租人損失176,174元的主張能否支持的問題。在一審審理期間,某南公司并未提出反訴請求,其主張?jiān)趹?yīng)付工程款中扣除未按圖紙施工240萬元罰款及工程質量造成承租人損失176,174元,該主張未超過李某、周某訴訟請求范圍,應認定為抗辯,應依法一并審查。
某南公司主張扣除未按照?qǐng)D紙施工罰款240萬元,舉證了《昌南商城竣工規劃核實現場會議紀要》,但該紀要只是證明本案工程總建筑面積超出規劃許可698.86㎡、建筑占地面積超出審批方案117.15㎡,某南公司未舉證證明上述超面積施工系李某、周某未按照施工圖紙施工造成,況且該紀要未記載罰款數額,某南公司也未提交其實際已交240萬元罰款的票據,其關于扣減240萬元罰款的上訴請求,證據不足,不能支持。
裁判觀點
寧夏回族自治區高級人民法院(2019)寧民終437號
關于應扣減維修費數額的認定。萬某公司在退出工程時與仙某公司在《協議書》中約定,乙方(仙某公司)在主體及二次結構分項工程中遺留下來的問題導致后續工程無法正常施工,甲方(萬某公司)項目部以書面方式通知乙方派人修補處理。若乙方未按時派人修補處理,甲方有權另行派人整修,產生的一切費用由乙方承擔。
二審?fù)徶?,萬某公司認可其未向仙某公司履行該協議約定的書面通知義務;寧夏圣方工程造價司法鑒定所在其出具的圣方鑒字(2019)008號鑒定意見書中明確載明,對于仙某公司施工不合格的部分發生的維修費用內容系按照萬某公司提供的工作聯系單計算完成。
經查,萬某公司提交的工作聯系單中均無仙某公司的簽字確認,且部分也僅有萬某公司的單方蓋章。對于據以作出鑒定的工作聯系單,仙某公司在庭審質證時表示均不認可,對其認可的施工洞口和運料口未完工,一審訴訟中,經仙某公司與萬某公司協商,均同意扣除上述未完工程款為2萬元。
裁判觀點
云南省曲靖市中級人民法院(2018)云03民終2001號
在本案一審中,被上訴人抗辯主張減少支付工程價款,減少的金額為技術改造產生的實際費用,《最高人民法院關于審理建設工程施工合同糾紛案件適用法律若干問題的解釋》第十一條規定:“因承包人的過錯造成建設工程質量不符合約定,承包人拒絕修理、返工或者改建,發包人請求減少支付工程價款的,應予支持。”
被上訴人的抗辯主張符合法律規定,一審予以支持并無不當。被上訴人主張減少工程款是抗辯,無需再提起反訴。上訴人認為一審超出本案審理范圍的主張不能成立,本院不予支持。
裁判觀點
四川省樂山市中級人民法院(2016)川11民終1001號
(2)《最高人民法院關于審理建設工程施工合同糾紛案件適用法律問題的解釋》第十一條規定:“因承包人的過錯造成建設工程質量不符合約定,承包人拒絕修理、返工或者改建,發包人請求減少支付工程價款的,應予支持。”
本案中,因董某有部分工程返工且未按約定全面完成工程,包括:吳某請木匠對董文強所做的配電房、沖樓部分工程進行返工支出500元;吳某請羅某等四人完成董某所承包的工程中的部分工程,為此支出7200元?jiǎng)趧?wù)報酬;董某沒有按約將架子裝車,吳某請其他人裝車支出1,000元。根據前述司法解釋的規定,吳某請求減少支付相應工程價款的請求應予支持。一審對前述款項未予認定和扣減,不正確,本院予以糾正。
五、筆者觀點
盡管大部分案件中,在發包人未通過反訴的方式主張減少、拒付工程款或扣減維修費的情況下,法院對此不予以處理;但也有生效判決文書明確指出無須另訴或者反訴。
其實,對裁判文書的說理部分進行簡單分析可見,法院要求其另訴或者應提反訴的重要依據在于現有的證據難以證明具體可減少或抵扣數額,因此在無法查明案件事實的情況下,法院更傾向于發包人另訴或提起反訴。
同時,《最高人民法院關于審理建設工程施工合同糾紛案件適用法律問題的解釋(一)》及其理解與適用也是近幾年才頒布生效,可能后續裁判規則會逐漸趨于統一。
因此,發包人在訴訟過程中不能僅僅憑借理解與適用中列舉的情形即舍棄反訴的道路,直接采取更為簡單更具經濟效益的抗辯路徑,仍然要根據當前籍以證明“質量問題”的證據是否足夠充分來進行判斷:如果證據充分可直接提出抗辯一擊即中自然是“最優解”,但如果證據還待補強,提出反訴或另訴則將會是發包人維護自身合法利益的“基本可行解”。
- 本文作者 -
