- 引 言 -
合同能源管理這一概念在上個世紀90年代已經引入我國,在建筑和工業領域得到了廣泛的應用,為大型工廠、建筑、學校節能改造做出了重大貢獻。合同能源管理的市場化、專業化有助于提升節能效率,發揮良好的節能效果。但是,時至今日,日益增加的民事糾紛嚴重影響了合同能源管理項目的實施,亟待改良探索。
2015年在聯合國氣候變化巴黎大會講話中指出中國將把生態文明建設作為“十三五”規劃重要內容,通過科技創新和體制機制創新,實施優化產業結構、構建低碳能源體系、發展綠色建筑和低碳交通等一系列政策措施,形成人和自然和諧發展現代化建設新格局。
2020年9月22日,在第七十五屆聯合國大會一般性討論上向世界宣布了中國的新達峰目標與碳中和愿景。中國將提高國家自主貢獻度,采取更有力的政策和措施,二氧化碳排放爭取于2030年前達到峰值,努力爭取2060年前 實現碳中和。
在碳中和、碳達峰的新愿景下,探索合同能源管理新模式,將節能節碳效益擴大化的同時如何適時做好風險規劃和預案,是目前應當重點探究的問題。
- 探 討 -
一、合同能源管理的概念與類型
(一)合同能源管理的概念
合同能源管理起源于歐美國家,被稱為“Energy Performance Contracting”,這是國際上較為普遍的用詞,我國最初將這一概念引入國內時學者使用了“Energy Management Contracting”一詞,隨后冰島等國家又將這一詞改為“Contract Energy Management”,我國隨將其翻譯為“合同能源管理”大概是受了這一詞匯上述演變的影響,具有行政干預的色彩。
合同能源管理節能模式目前多是節能服務公司與用能單位簽訂能源管理合同(EMC),節能服務公司為實現節能目標向用能單位提供必要的服務,用能單位以節能效益、節能服務費或能源托管費支付節能服務公司的投入及其合理利潤的節能服務機制。這種節能投資方式允許客戶使用未來的節能收益實施節能項目。
《合同能源管理技術通則》(2020)[1]將合同能源管理定義為:節能服務公司與用能單位以契約形式約定節能項目的節能目標,節能服務公司 為實現節能目標向用能單位提供必要的服務,用能單位以節能效益、節能服務費或能源托管費支付節能服務公司的投入及其合理利潤的節能服務機制。
通常情況下,合同能源管理項目會以EPC+O的方式運營,節能服務公司(EMCO)為客戶提供能源分析、項目設計、項目融資、設備采購、施工、管理、后期監測服務。

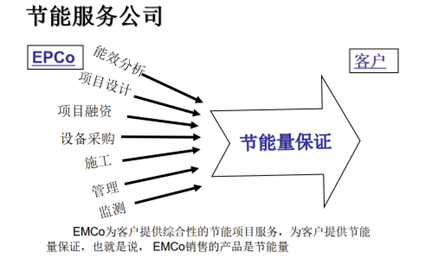

圖為合同能源管理Epco運營模式
(二)合同能源管理的類型
合同能源管理發展到現在,合同能源管理主要有三種商業模式:
第一種節能效益分享型,這種模式是目前市場上占據比例最大的,我投資你節能,收益共享;
第二種是節能量保證型,這種模式需要承諾節能量,保證節能率、節能量和節能效果,客戶付錢;
第三種也是現在主推的大家認為比較流行的趨勢,能源費用托管型。
1、節能效益分享型

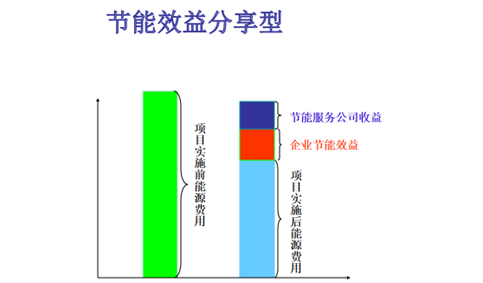

縱觀合同能源管理的發展史,最早采用的模式便是節能效益分享型,自合同能源管理這一概念引入我國,此種模式在節能服務市場中占據很大比例。
節能服務公司與用能單位以契約形式約定節能目標,節能服務公司提供必要的服務,用能單位以節能效益支付節能服務公司的投入及其合理利潤。由EMCO提供項目資金,EMCO提供項目的全過程服務,合同期內EMCO與客戶按照合同約定的比例分享節能效益,合同期滿后節能效益和節能項目所有權歸客戶所有。
舉例說明,某鋼鐵公司兩臺軋鋼加熱爐進行綜合節能改造,根據EMCO業務活動的基本程序:為客戶開發一個技術上可行、經濟上合理的節能項目,選擇技術,提供融資。與客戶就該項目的實施簽訂一個節能服務合同,采用新型節能機制,確定基準線。履行節能服務合同中規定的義務,采購、安裝、運行、管理。保證項目在合同期內產生合同中規定的節能量,監測確認節能量。享受合同中規定的權利,在合同期內收回用于該項目的資金及合理利潤,分享效益。項目節能效益約600萬元/年的節能收益,合同期內EMCO:90%,客戶:10%,合同期滿后所有收益及設備歸客戶。客戶在合同期內沒有任何投入和風險的情況下,每年可享受到60萬元的節能效益,合同期一般為8-10年。
2、節能效益保證型
這種模式起源于北美,是合同能源管理項目早期盛行的模式,項目資金向來是合同能源管理中非常難解決的一環,而這個問題一般是由節能服務公司解決,其利潤的獲取來源于項目所節約下來的效益。
此種模式節能服務公司提供全過程的服務,并保證用能單位的能源費用減少一定的百分比,如果沒有達到承諾的節能量,就要賠付全部未達到的節能量的經濟損失。
資金可由節能服務公司提供,也可由客戶方提供,因為客戶方的資信更容易融資,拿到項目資金,而節能服務企業大多是中小型企業,處于劣勢地位。
此外,由EMCO提供項目的全過程服務并保證節能效果,按照能源管理合同的約定,客戶方向EMCO支付服務費用。
反之,如果在合同期項目沒有達到承諾的節能量或節能效益,EMCO按合同約定向客戶補償未達到的節能效益。于是產生了節能效益保證型這種模式。
3、能源費用托管型

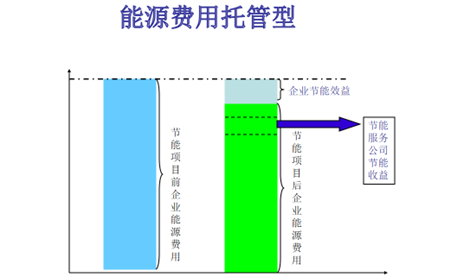

與其他模式不同,在能源費用托管型模式的運行過程當中,用能單位需要支付項目實施所需要的費用,委托EMCO進行能源系統的運行管理和節能改造,并按照合同約定支付能源托管費用,EMCO通過提高能源效率降低能源費用,并按照合同約定擁有全部或者部分節省的能源費用,EMCO的經濟效益來自能源費用的節約,用能單位的經濟效益來自能源費用(承包額)的減少。
對于節能服務公司來說,能源費用托管模式的好處在于,他們的融資風險將會大大降低,但相應來說,節能服務公司也承擔了更多的責任[2]。
二、“十三五”、“十四五”期間能源管理合同民事糾紛分析
(一)案件檢索與分布
以“合同能源管理”為關鍵詞,檢索2016-2022年的民事案件,文書類型為判決書,共檢索到1539例,其中涉及租賃關系的有126例,涉及合作協議以合同糾紛大類立案的有86例,經過詳細篩查,共篩查出373個有效案件進行分析。
數據來源于裁判文書網
選取的有效案例中均涉及違約金賠償,其中涉及保證和擔保的有66例,要求恢復原狀的有28例,要求繼續履行的有29例。
由此可見,由于能源管理合同年限較長,建設費用較大,若發生解除合同的情形損失較為嚴重。

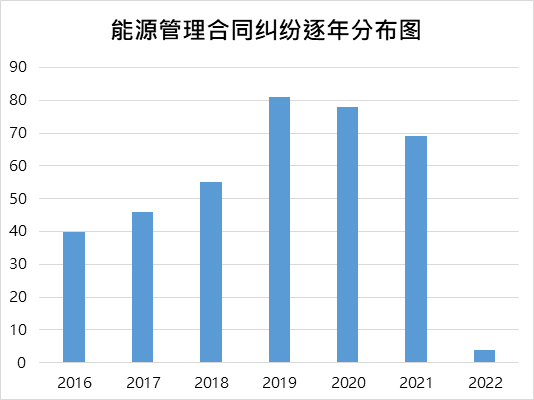

2019年為案涉民事訴訟案件高峰期,2019年過后,逐年下降,由此可見合同能源管理模式出現了眾多阻礙因素,致使其在較長的合同期內越來越明顯,使行業出現停滯的狀態。經過對統計案例的分析,司法實踐中主要存在以下幾個問題:
1、用能方不履行給付合同款項義務
在前述的基本合同能源管理類型中,大部分類型在前期由能源管理服務公司負責融資并且履行先合同義務。前期能源管理服務公司進行融資、監測設備的建設、方案設計等工作,然后再根據合同約定的商業模式分享收益、節能保證亦或是全盤托管。
在統計的有效案例中,存在大量用能單位不履行支付義務,或因結算結果有異議不履行合同義務的行為,給節能公司造成巨大損失,產生糾紛。
由于前期投入大部分或者全部由能源管理服務公司承擔,因此,用能單位的違約成本較低。
《合同能源管理技術通則》在范本中,有關于違約責任的約定,包括違約金、滯納金、設備價款、運輸費、安裝費、能源審計費、律師費等。但是,上述常規彌補損失的約定并不能有效彌補節能服務方的損失。
EPCO項目有兩個突出的特點,一是前期投入較大,且為一方先行履行合同義務。二是合同期較長,利潤多產生于后期運營期。
因此,亦區別于建筑工程施工合同。因此,常規填補損失的違約條款,不足以約束合同相對方,提供較為公平的違法成本,降低違約風險。
2、用能方濫用合同解除權
《民法典》第562、563條規定了協商解除、約定解除與法定解除三種合同解除方式,在統計的有效案例中,大部分因用能方濫用解除權而產生糾紛,例如,長時間不履行支付義務、不驗收,經催告仍不履行達到法定或者約定的解除條件。亦或是以對結算數據有異議,拖延履行義務,經催告后,仍不給予任何回應。
由于前期,節能服務方投入較大,在前期分析、設計、建設后,進入運營期才能產生收益,因此,在未回本前,用能方濫用解除權對節能方造成的損失較大。
此外,用能方生產經營狀況發生變化、環境能源政策與法律的變動以及其他不可預見因素的出現,都會影響合同能源管理的實施。
《合同能源管理技術通則》中有關于不可抗力的參考范例,約定了中止的情形及可免責解除的情形。受疫情因素影響,不可抗力適用頻繁,在此基礎上,可以增加免責解除的合理期限,以免因不可抗力的發生給節能服務方在前期的投入造成嚴重影響和損失。合同因不可抗力解除后,由于EMCO項目的特殊性,如何有效填補乙方損失亦是應當關注和考量的問題。
3、節能量的核定主體不明確
在我們搜集的有效案例中,用能方不履行合同約定的抗辯理由多為節能量存疑。很多能源管理合同對節能的計算方法,節能量的核定主體沒有約定,導致在合同履行過程中對節能數據產生爭議。
在上文闡述的幾種類型中往往由節能服務方進行節能量的計算,提供節能數據?!逗贤茉垂芾砑夹g(shù)通則》(GB/T24915一2020)中有關于節能量的示例,由甲方或者乙方單獨核定,提供數據,亦或是甲乙雙方共同確定。
但在實務中,數據掌握在一方不予提供,或者一方遲遲不予答復進行確認的情形較多,標準示例不論選擇何種都難以填補履行合同中存在的問題。因此,引入雙方同意的第三方機構進行必要審計,成為目前節能量核算的考量方式之一。
節能量在EMCO項目中占據重要地位,亦是糾紛發生后爭議的核心,關于雙方權利義務的界定,離不開節能量的監測、計算、確認。因此,圍繞節能量確認各個環節的量化因素,在合同設計初期需要進行考量并在實踐中不斷適應和摸索。
(二)典型案例分析
某節能產業發展有限公司與某水泥有限責任公司、某水泥有限責任公司分公司合同糾紛一案中,2012年12月24日,某節能公司與A公司、B公司簽訂《EMC合同》,約定由某公司負責項目的投資及向A公司提供節能服務,B公司為項目提供設備和系統集成服務,A公司向某節能公司支付節能服務費、收益款。
項目節能改造對象為以下五條水泥生產線,任一生產線經節能改造投入運行后即進入節能收益分享期。節能收益分享期內,節能收益按照A公司10%,某節能公司90%進行分享,生產線項目設備累計運行達46800小時后,節能收益分享期結束。1.1(16)約定,合同終止或合同解除、項目資金提前回購、終止補償(賠償)金額(回購對價)按照合同約定的計算公式進行補償。乙方填寫月度《節能收益結算單》,敘明付款的金額、方式及對應的節能量以及前一個月的滯納金、違約金、賠償金(如有)并提交甲方提示付款。
甲方未按本合同第5.5.3條的規定時間及時向乙方支付節能服務費,則應當按照未付金額部分的每日萬分之四的比率向乙方支付滯納金。甲方連續6個月每月均延遲付款,經乙方60日內通過中國郵政EMS三次書面風險提示(每次催收通知發出的時間間隔不少14日),且乙方的催收應載明乙方將有權單方解除合同的情形,且第三次書面催收通知發出日起算滿30日的,甲方仍拒不執行,則乙方有權要求解除合同,合同解除后,甲方需對乙方承擔賠償責任。
賠償數額按1.1(16)條的補償計算公式計算確定。由于某水泥有限責任公司多次未支付節能服務款及收益款,已達到合同約定的解除條件。某水泥有限責任公司以簽訂的合同類型為技術服務合同,且某節能公司未達到約定的節能標準進行抗辯,最終一審法院按照已查明的節能收益額支持了欠付的項目款、滯納金、解除合同補償款。
分析上述案例可知:
第一,節能量的計算方法,計算主體必須明確,本案中由中某核月底提供月度《節能收益結算單》,統計節能數據和總量,由某水泥有限公司進行確認。
第二,由于EMC合同一般合同期在5-8年,合同期較長,因此關于雙方履行權利義務的細節點,包括用能單位不按照合同約定支付節能收益的滯納金,節能服務單位履行義務產生節能效益的標準,約定解除的具體情形等,來保護雙方的權益。
第三,在分析的有效案例中用能單位濫用權利解除合同或者用能單位不履行支付義務,節能服務企業主張解除合同的比重高達90%以上。
由于合同能源管理項目中涉及數據監測設備、節能設備的采購鋪設,倘若發生中途解除合同的情形,若由節能公司負責融資并非單純委托付費的模式,節能服務公司前期投入成本并未收回,或者達不到預期。
當發生合同解除的法律效果時,會給節能公司帶來巨大損失。因此,應當約定明確的合同解除后補償或者賠償?shù)挠嬎惴绞健?/p>
其他模式下,約定違約金的計算方式,以保證雙方在較長的合同期內更好履約。本案中,根據項目進度的情況,約定計算的參數和補償標準,用作合同解除的補償。
三、合同能源管理碳中和背景下探索路徑的法律建議
(一)明確節能量核定的主體及義務
節能量的計算標準,由誰提供節能統計數據在能源管理合同中常常會被忽視,一句雙方共同確認節能量草草的蓋過了權利義務中重要的結算依據。應當詳細描述計算標準、計算公式、計算統計方、數據確認方、確認時間節點等詳細的操作流程,以便在發生糾紛后能夠準確的計算出雙方確認的節能量。
同時,可規定一個短暫周期,若確認方在周期內未確認則視為自動確認,以免用能方以此為借口,欲行違約之實。
此外,不論規定哪一方提供節能數據,亦或是雙方共同確認,都應事先約定雙方一致統一的審計機構,以免在發生糾紛后因?qū)徲嫏C構的選擇和審計結果拖慢訴訟進度。
例如某電熱有限公司與某能源服務股份有限公司一案中,能源合同約定“4.2效益分享期內,甲、乙雙方分享的項目節能效益具體見附件;4.3雙方應當按照附件規定的程序和方式共同或者委托第三方機構對項目節能量進行測量和確認,并按照附件的格式填制和簽發節能量確認單”對節能量進行確認,在發生糾紛后對主張權利起到關鍵性的左右[3]。
除此之外,可約定數據的保存方式,雙方均可提取或者由一方保存。在發生糾紛后,提取節能數據比較困難,事先約定數據保存方式以及發生糾紛后提供數據的義務,有利于促進合同履行以及發生糾紛后更快確定訴訟標的額,降低取證難度。
在某熱電有限公司與某節能工程技術有限公司中,“[4]6.4節能收益的支付方式:節能量的計量由本項目的現場計量儀表和自動系統來完成,并自動保存在數據庫內。合同期內,節能量的確認是以自然月為周期來進行。即在下個月的月初來確認上月份的節能量?!?/p>
上述關于數據保存的約定在發生糾紛后起到了重要作用,能夠更加準確快捷的確定節能量。
(二)強化合同款項支付的約束機制
在上文總結的問題中,用能方違約導致合同無法履行占比較高。由于項目資金大部分由節能方負責融資,利潤產生于履約過程的中后期,因此用能方違約成本較低。
在發生糾紛后,節能方只能通過訴訟主張違約金及應得的項目款。即使法院盡快可能的調整違約金的數額,用以填補損失,但訴訟、執行程序亦較長,對節能公司的運轉會產生巨大的影響。
因此,在前期合同設計階段,應當強化合同款項支付的約束條款,提高用能方的違法成本,促進雙方按照合同履行義務。
第一,適當提高違約金的數額。
根據《中華人民共和國民法典》第179條,承擔民事責任的方式,違約金的支付包括補償性違約金和懲罰性違約金。補償性違約金是指當事人在合同中約定的或者由法律直接規定的一方違反合同時應向?qū)Ψ街Ц兑欢〝?shù)額的金錢,用以填補實際損失,以損失彌補為原則。
而懲罰性違約金是指當義務人以故意、惡意、欺詐等方式實施加害行為而致權利人受到損害的,權利人可以獲得實際損失之外的增加賠償。
根據《中華人民共和國民法典》第585條可約定違約方支付一定數額的違約金或者違約金的計算方法,違約金過高或者過低,人民法院或仲裁機構可進行調整,根據最高人民法院指導案例,違約金數額一般不高于損失的30%。
在合同能源管理項目中,需要約定過錯方導致合同解除的違約金計算公式以及遲延履行違約金,在發生糾紛后一并主張,盡可能彌補守約方的損失。
例如在前述提到的某節能產業發展有限公司與某水泥有限責任公司、某水泥有限責任公司分公司合同糾紛一案中,在解除合同這一部分約定了補償損失的公式,合同終止或合同解除、項目資金提前回購、終止補償(賠償)金額(回購對價)計算公式:C=(項目節能收益總額*90%-乙方已收到的節能收益)*N。
其中C為補償(賠償)金額、回購對價。N為補償系數,以以下標準確定具體數值:0≤乙方已分享的節能收益時間(小時)/46800小時<0.33時,補償計算公式中的N為75%;0.33≤乙方已分享的節能收益時間(小時)/46800小時<0.66時,補償計算公式中的N為80%;0.66≤乙方已分享的節能收益時間(小時)/46800小時≤1時,補償計算公司中的N為85%。
這一詳細的彌補公式在后續權利主張中成為核定損害賠償?shù)年P(guān)鍵依據。在同類的項目中,可依據計算標準的不同,周期利潤資金回流的不同進行設置。此外,在法定允許的范圍內,對數據或其他提供的材料造假等雙方義務違反,構成違約的,約定適當數額的違約金。
第二,完善合同履約擔保條款。
在將能源管理合同定義為建筑工程施工類合同中,關于項目擔保會設定質保金或者保證金。但是,能源管理項目與建筑工程項目有本質上的區別,保證金的擔保作用微乎其微,不能起到填補損失的擔保作用。
因此,在EPCO項目中可引入第三方擔保機制。在擔保預案中,可存在機械設備融資租賃承租方的擔保,亦可引入用能單位關聯方主體進行擔保或者引入保險機構以保單的方式進行擔保,從而最大限度保障項目順利進行。由第三方為用能單位提供保證,這樣既有利于督促解決用能方的資金周轉問題,也保證節能方及時取得經濟效益,依約完成節能目標。
第三,提高用能單位失信成本。
除了上述在合同條款中增加違約成本的方式,可以發揮行業協會的作用,建立失信警示機制。在發生違約事項后,行業協會核查情況后可進行相應的催告,并在行業內制作失信名單并定期進行公示。
此外,由于能源的相關立法仍在逐步推進,行業協會可樹立統一的更高標準的行標,從而引領并推動整個行業向前發展,既要起到警示監督的作用又要起到標桿作用。商譽一直是企業非常重視的一部分,行業協會的建立和警示有助于督促相關企業履行合同義務。
(三)完善合同解除的適用規范
由于EMCO項目的利潤產生于合同履行中后期,因此,若用能方濫用合同解除權致使合同解除,會對節能方造成巨大的損失,違約責任條款可能很難填補損失,因此在合同設計初期,應當完善合同解除的適用條件,及解除合同應當承擔的違約責任條款。
第一,在合同中設置約定解除的條款。
合同履行過程中,若用能方遲遲不履行合同且無意履行相關義務,節能方應當及時履行解除權,從而避免損失繼續擴大。因此,設定合理的催告期限、催告方式、催告次數,約定詳細的解除合同流程及補償方式,對于維護節能方的合法權益顯得尤為重要。
同樣,節能方因自身經營不善容易存在破產清算等問題,用能方應及時申報,主張債權或者其他權利以免損失繼續擴大。
例如在前述提到的某節能產業發展有限公司與某水泥有限責任公司、某水泥有限責任公司分公司合同糾紛一案中,約定甲方連續6個月每月均延遲付款,經乙方60日內通過中國郵政EMS三次書面風險提示(每次催收通知發出的時間間隔不少14日),且乙方的催收應載明乙方將有權單方解除合同的情形,且第三次書面催收通知發出日起算滿30日的,甲方仍拒不執行,則乙方有權要求解除合同。合同在設置初期約定了詳細的解除條款,可以及時止損。
除此之外,法院對是否確認合同關系解除會考量經濟損失是否擴大、合同目的能否實現等因素,進行嚴格審查。由于EMCO項目前期需要安裝設備,合同解除后,根據《中華人民共和國民法典》第566條的約定,恢復原狀的成本過高,若尚未盈利,濫用合同解除權,判定合同解除對節能方會造成巨大損失。
因此,即使有約定解除的條款存在,法院會結合具體情況及節能期判定是否確認合同解除。
例如,在某熱電有限公司與某節能工程技術有限公司中,法院對哪一方單方面要求解除合同,致使合同目的無法實現的過錯在哪一方進行嚴格審查,通過對《停機說明》、《合同催告函》、《回復函》的審查確認是否已經導致合同目的無法實現,從而判定合同關系解除并確認解除時間。
第二,建立合同磋商機制。
由于EMCO項目合同期較長,因此不可抗力因素及市場變化對合同權利義務的履行會產生影響,嚴重的可能導致明顯不公平的現象。
為了更好履約,可以3年左右為一個周期,對合同實際履行情況、市場狀況成本進行評估,簽訂補償協議,調整節能分享比例、合同期限,從而適應項目的實際履行情況,調和履行過程中可能存在的矛盾,降低違約風險。
- 結 語-
隨著雙碳目標逐步落實推進,節能項目擁有巨大的市場,在機遇與挑戰并存的情況下,如何解決商業模式、能源合規在前期探索存在的缺陷,成為現今節能項目需要考量的重點問題。
合同能源管理項目涉及的階段、各主體、服務內容較多,因此節能方能夠觀察和搜集上中下游產業鏈的信息和發展狀態,進行整合,提供用能方節能的最佳方案。
在整個體系中,合規前置,提前盡可能預防和填補風險點顯得尤為重要。
節能主體應當在項目前期做好資金流運轉計劃,各服務階段和服務內容法律合規問題,合同能源管理風險前置,合同解除損失彌補機制,以及積極的糾紛處理機制等,重新審視能源管理項目,重視合同期帶來的資金回流及項目可能存在的違約風險。
用能方在雙碳目標的推動下,可比較現有的節能方式和商業分配模式選擇更加適合自身發展,配合提高效力的服務方,同時應當注意量化節能標準,從而促進雙方更好履約。
注釋與參考文獻:
[1] 《合同能源管理技術通則》(中華人民共和國國家標準GB/T24915-2020)由國家市場監督管理總局,國家標準化管理委員會于2010年8月9日公布,于2011年11月1日起正式實施。
[2] 段小萍.我國合同能源管理項目融資風險管理研究[M].經濟科學出版社.2015.第 47 頁.
[3] 最高人民法院裁判文書網,桓臺縣唐山熱電有限公司訴上海碳索能源服務股份有限公司技術服務合同糾紛案。
[4] 最高人民法院裁判文書網,涿鹿華達生物熱電有限公司與同方節能工程技術有限公司技術合同糾紛案。
- 本文作者 -
免責聲明:本文僅為分享、交流、學習之目的,不代表恒都律師事務所的法律意見或?qū)Ψ傻慕庾x,任何組織或個人均不應以本文全部或部分內容作為決策依據,因此造成的后果將由行為人自行負責。
