動態與觀點

使用國有資金投資的工程項目分包合同未經招投標程序無效情形研究

2022-05-09
瀏覽量
3624

問題的提出

在各類合同糾紛中,建設工程施工合同糾紛中合同無效的情形最為復雜。在建設工程施工合同無效的各種情形中,因項目使用國有資金而必須招標而未招標導致合同無效的情形最為復雜。

實務中,因相關規范性文件的規定相對抽象,對于具體項目是否需要招標,當事人也莫衷一是。本文研究的對象限定于使用國有資金投資的工程項目的分包合同,即:

1、案涉工程項目使用國有資金投資;

2、案涉工程項目已經通過招投標程序發包給總承包人;

3、總承包人就分包項目未經招投標程序而發包。

相關法律法規梳理

1.《招標投標法》第三條規定:

下列工程建設項目必須進行招標:(一)大型基礎設施、公用事業等關系社會公共利益、公眾安全的項目;(二)全部或者部分使用國有資金投資或者國家融資的項目;(三)使用國際組織或者外國政府貸款、援助資金的項目。前款所列項目的具體范圍和規模標準,由國務院發展計劃部門會同國務院有關部門制訂,報國務院批準。

2.《招標投標法實施條例》第二條規定:

招標投標法第三條所稱工程建設項目,是指工程以及與工程建設有關的貨物、服務。

3.《工程建設項目招標范圍和規模標準規定》(國家發展計劃委員會令第3號,2000年5月1日施行,以下簡稱3號令)第四條對使用國有資金投資項目的范圍進行了界定,第七條對工程建設項目的施工單項合同及有關貨物、服務采購必須招標的范圍進行了界定。

4. 2018年6月1日實施的《必須招標的工程項目規定》(國家發展和改革委員會令第16號,以下簡稱16號令)取代了3號令,其第二條對使用國有資金投資項目的范圍進行了界定,第五條對工程建設項目的施工單項合同及有關采購必須招標的范圍進行了界定。

5. 使用國有資金投資的工程項目分包合同即屬于3號令第七條、16號令第五條規定的施工單項合同。

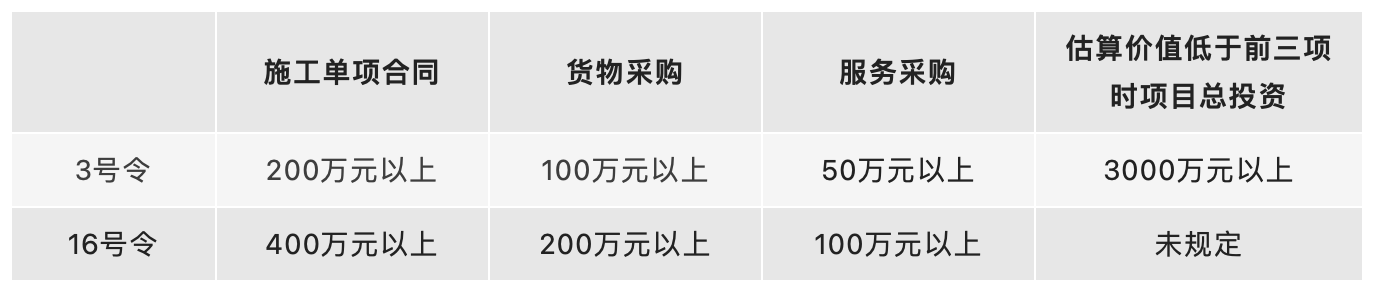

從下表可見,16號令對3號令規定的必須招標的施工單項合同范圍進行了限縮,主要是:

(1)16號令提高了必須招標的施工單項合同合同價款的下限;

(2)16號令取消了項目總投資達到3000萬元以上時,對于估算價值低于200萬元的施工單項合同也必須招標的規定。


案例分析

案例1

A紀委、B公司與C公司建設工程施工合同糾紛案

B公司通過招投標程序取得A市紀委業務用房項目后,未經招投標程序且未簽署書面合同的情況下,于2018年4月將該項目的消防工程發包給C公司施工。而后,C公司即進場施工。

2019年1月,B公司與C公司補充簽訂了《施工合同》,就工程范圍、工程地點、工程價款、付款方式等進行約定。涉案工程總價款約為191萬元。

案例2

D公司與E央企寧夏分公司建設工程施工合同糾紛案

2017年8月,E央企寧夏分公司未經發包程序與D公司簽訂《基坑降水、打井工程專業施工合同》,確定工程由D公司負責施工,雙方就工程范圍、工程價款、付款方式等進行明確約定,其中約定工程價款為120萬元。

協議簽訂后,D公司進場施工。在施工過程中,因價款事宜,E央企寧夏分公司與D公司簽訂《補充協議》,約定涉案工程款暫定為300萬元,最終結算以雙方確定的工程量為準。

上述兩個案中,案涉合同都屬于3號令、16號令規定的施工單項合同,案涉合同是否有效?

(一)在案例1中,在不考慮先施工后簽合同這一因素的情況下,B公司與C公司簽署的《施工合同》的有效性判斷應綜合考察合同簽署時點與項目總投資額兩個因素。

1. 如果以實際發包日期2018年4月為準,在該時點3號令有效,因合同價款低于200萬元,該施工單項合同是否屬于必須招標的項目,還需要考察項目總投資額。
如果總投資額3000萬元以上,則該分包合同必須招標,未經招投標程序而簽署合同,該合同無效;如果總投資額低于3000萬元,則該分包合同無須招標,未經招投標程序而簽署合同,該合同有效。

2. 如果以簽訂合同時間2019年1月為準,則該時點16號令有效,因合同價款低于400萬元,該施工單項合同不屬于必須招標的項目,未經招投標程序而簽署合同,該合同有效。

(二)在案例2中,E央企寧夏分公司與D公司簽訂的《基坑降水、打井工程專業施工合同》有效性判斷的考察重點是《補充協議》簽訂時點及價款變更的原因。

1. 《基坑降水、打井工程專業施工合同》簽署于2018年6月1日以前,因合同價款低于200萬元,該施工單項合同是否屬于必須招標的項目,還需要考察項目總投資額。
如果總投資額3000萬元以上,則該分包合同必須招標,未經招投標程序而簽署合同,該合同無效;如果總投資額低于3000萬元,則該分包合同無須招標,未經招投標程序而簽署合同,該合同有效。

2. 對于《補充協議》有效性的判斷,需要綜合考察《基坑降水、打井工程專業施工合同》的有效性、《補充協議》簽訂時點和價款變更原因。如果《基坑降水、打井工程專業施工合同》無效,則作為從合同的《補充協議》也無效。
如果《基坑降水、打井工程專業施工合同》有效,則需要區分不同情況分別判斷:

(1)如果《補充協議》簽訂于2018年6月1日之前,且有證據證明在簽署《基坑降水、打井工程專業施工合同》時雙方即知曉合同價款應為300萬元,為規避招投標程序而約定為120萬元;實際施工中,又通過《補充協議》將合同價款變更為300萬元,則該單項施工合同因違反《合同法》第五十二條而無效。
否則,因合同已經履行,不應因合同變更而否定《基坑降水、打井工程專業施工合同》《補充協議》的效力。

(2)如果《補充協議》簽訂于2018年6月1日之后,因最終確定的合同價款低于400萬元,該單項施工合同并非必須招投標的項目,未經招投標程序而簽署合同,該合同有效。
即便存在雙方串通壓低《基坑降水、打井工程專業施工合同》合同價款的情形,也不應輕易認定合同無效。

實務建議

1. 在為客戶提供常年法律顧問服務過程中,對于涉及使用國有資金投資的建設工程項目分包合同,要按照16號令第五條判斷其是否屬于必須進行招投標的項目。如果分包合同屬于必須招投標的項目,律師應建議客戶嚴格遵守《招標投標法》及其實施條例,依法依規履行招投標程序,以免因合同無效造成被動。

2. 在為客戶提供建設工程施工合同糾紛訴訟服務過程中,對于涉及使用國有資金投資的建設工程項目分包合同,要注意區分分包合同簽訂時點,分別依據3號令第七條或16號令第五條,判斷其是否屬于必須進行招投標的項目及是否履行了招投標程序,依此確定合同的有效性,以維護和實現當事人最大利益為目標,綜合確定訴訟方案。

- 本文作者 -



免責聲明:本文僅為分享、交流、學習之目的,不代表恒都律師事務所的法律意見或?qū)Ψ傻慕庾x,任何組織或個人均不應以本文全部或部分內容作為決策依據,因此造成的后果將由行為人自行負責。
